- 解体工事施工事例

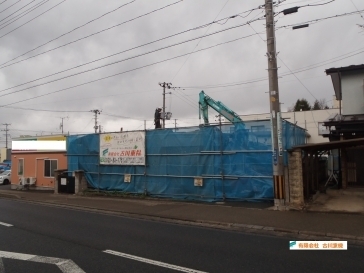

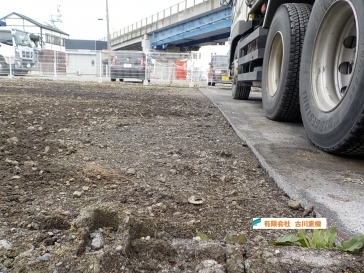

盛岡市三ツ割 木造1階建解体工事 2020.05.07
■建物規模: | 木造1階建53坪 |
---|---|
■工期: | 令和2年5月7日~5月22日(13日間) |
■費用: |

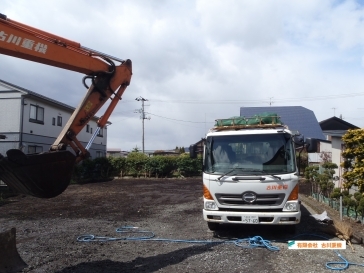

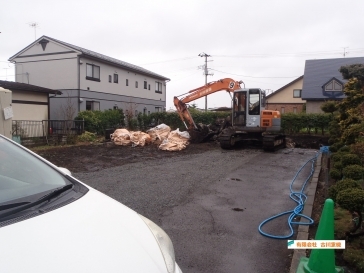

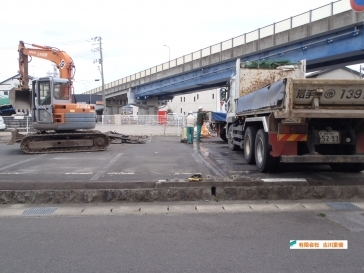

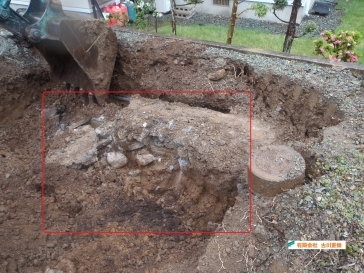

不動産業者様からご依頼頂きました案件でした。既存の貸家を解体後、2区画に分譲販売するとの事で施工しておりましたが、後半、基礎掘削時に地中に昔のコンクリートやAS(アスファルト)舗装の残骸が埋められており・・・。(宅盤を上げる為に昔、埋めたようでした。)現在では法的に望ましくないので、打ち合わせののち、しっかり掘削調査を行なったうえで撤去いたしました。そして、追加工事として状況写真を添付し、実費精算でご請求させて頂きました。数多い取引業者の中から、弊社にご依頼をいただき、ありがとうございました。
盛岡市三本柳 植栽伐採撤去工事 2020.05.01
■建物規模: | 45坪 |
---|---|
■工期: | 令和2年5月1日~5月2日(2日間) |
■費用: |

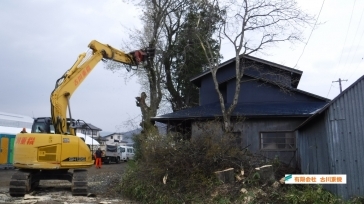

5月の連休直前の工務店様からの依頼でした。倉庫の屋根の葺き替えにあたり北側の屋根に植栽が干渉しているとの事で、高所作業車等を併用しながら伐採撤去をいたしました。当社にはチェーンソーの取扱い者も在籍しておりますので伐採作業等は安心です。ご依頼ありがとうございました。

盛岡市東緑が丘 木造2階建解体工事 2020.04.13
■建物規模: | 木造2階建45坪 |
---|---|
■工期: | 令和2年4月13日~5月2日(16日間) |
■費用: |
当社社員からの紹介案件でした。お客様が隣地を買われて解体⇒新築⇒既存母屋解体となるそうで、担当のハウスメーカー様にも顔合せ頂き工程等の調整を行いました。傾斜地なので最終的に宅地地盤の高低差を調整しなければなりませんね。この度は、ご依頼頂きありがとうございました。

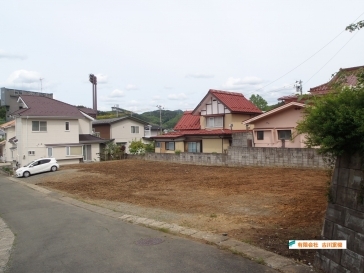

盛岡市南青山町 木造2階建解体工事 2020.04.06
■建物規模: | 木造2階建44坪 |
---|---|
■工期: | 令和2年4月6日~4月23日(15日間) |
■費用: |
お客様の相続に伴い、解体工事後売却となる案件でした。先に一般廃棄物類を委託業者様に撤去依頼し、その後、解体着工となりました。近隣の方々より駐車場や散水用の外水道をお借りし、大変お世話になりました。工事期間中は近隣の皆様に、騒音や振動によりご迷惑をおかけしておりますが、いつも好意的にご協力くださり、誠にありがとうございます。
